內蒙古大唐國際克什克騰煤制天然氣有限責任公司輸煤控制系統服務器升級改造項目

Time:2025-06-18 瀏覽次數:94次
內蒙古大唐國際克什克騰煤制天然氣有限責任公司輸煤控制系統服務器升級改造項目

內蒙古大唐國際克什克騰煤制天然氣有限責任公司

輸煤控制系統服務器升級改造項目

 投稿人:內蒙古祺韻光迅科技有限公司-技術部-技術工程師-趙麗霞

一、項目概述

內蒙古大唐國際克什克騰煤制天然氣有限責任公司位于內蒙古自治區赤峰市克什克騰旗達日罕烏拉蘇木,依托內蒙古錫林浩特勝利煤田的褐煤資源,將其作為原料和燃料,專注于天然氣生產,是能源領域的重要生產企業。其中,輸煤系統作為煤制天然氣生產環節的 “糧草先行官”,肩負著穩定供煤的核心任務,其運行的穩定性和高效性直接關乎企業的產能與效益。

公司動力輸煤控制系統在不同階段呈現出差異化架構。一期輸煤系統部署 3 套冗余 PLC 系統,配備 6 臺冗余服務器、3 臺共用操作員站以及 1 臺用于組態維護的工程師站。6 臺冗余服務器采用主備冗余模式。服務器采用 Windows Server 2003 操作系統,工程師站和操作員站搭載 Windows XP 系統,監控軟件選用 IFIX4.0,上位系統采用 C/S(客戶端 / 服務器)架構,這種架構能夠?qū)崿F(xiàn)數據的集中管理和分散處理,在當時為輸煤系統的穩定運行提供了有效支持。

二期輸煤上位系統配置 3 臺工控機,包含 1 臺單機版工程師站和 2 臺互為冗余的操作員站,均采用 Windows XP 系統與 IFIX4.0 監控軟件。

二、項目改造背景

隨著企業生產規模的不斷擴大以及運行年限的增加,原有的輸煤系統上位服務器逐漸暴露出諸多問題。組態系統分散,日常的維護難度大。上位組態出現數據處理延遲、響應速度緩慢等情況。此外,服務器的穩定性也存在隱患,系統死機、數據丟失、網絡中斷、突發停機等故障時有發生,嚴重威脅到生產的連續性和安全性。因此,對輸煤系統上位服務器和工控機進行升級改造,已成為企業突破發展困境、提升核心競爭力的必然選擇。

該項目是公司存量市場業務的典型范例,通過對既有輸煤系統上位服務器的升級改造,深度挖掘現有客戶需求,以技術創新與優化服務為驅動,在保障企業安全生產、提升運營效率的同時,強化了與存量客戶的長期合作關系,進一步鞏固了公司在能源行業存量市場中的競爭優勢,為后續開拓更多存量市場升級改造業務積累了豐富經驗與良好口碑。

三、項目改造面臨的困難

1、備件無法采購,新采購服務器不支持Windows Server2003,工控機不支持 Windows XP。

2、iFIX組態軟件跨版本升級耗時長、成本高,組態軟件升級后仍擔心會出現新老系統部分組件不兼容的情況。

3、上位機組態軟件畫面包括iFIX和未知的三方控件,跨版本升級到與操作系統相匹配的軟件版本,調試周期會很長。

4、希望能夠?qū)崿F(xiàn)改造過程不影響正常生產,不改變運行人員原來的操作習慣。

四、項目改造過程

為了保障本次服務器升級改造項目順利完成,主要采取的措施包括:

1、前期籌劃與方案定制:綜合以上情況和現場調研,我們根據客戶的需求特制定一套改造方案,該方案既可以解決當前組態網絡中存在數據丟失的問題,同時也能減少資產管理的復雜性和成本,用戶可以更輕松地進行維護和更新。

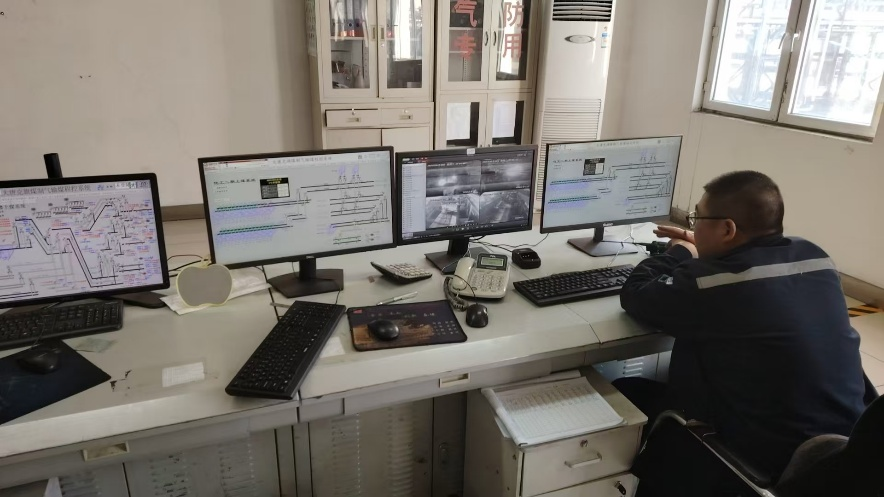

2、項目實施: 保留原有操作習慣的基礎上將上位組態輸煤一期和二期畫面等資源全部整合,配置2套冗余服務器和7套操作員站以及2套工程師站,通過一比一的復刻,將iFIX4.0組態畫面全部用Factorytalk View SE呈現到新的上位組態中。

五、項目成果

經過 50 天高強度攻堅,團隊成功實現從 0 到 1 的項目網絡架構搭建 —— 首先完成 4 臺服務器與 9 臺工控機的系統軟件安裝、網絡參數精準配置及穩定性測試,構建起高效穩定的硬件運行環境;其次運用專業技術,精心完成包含 60 條皮帶、200 多個皮帶保護裝置、700 多項皮帶設備在內,共計約 12000 點的原型組態系統設計,最終實現系統從模擬運行到成果落地的全鏈路閉環,各項功能與性能指標均達到客戶要求,為后續獲取更多項目機會奠定堅實基礎。
